沥青泵道施工与施工方案
沥青泵道施工与施工方案
本文详细介绍泵道施工的设计方案、施工流程及成本分析,包括沥青混凝土和水泥泵道的施工规范,适用于滑板、小轮车和儿童平衡车等泵道项目。
  • 已经有:1人看过
  • 设施分类:小轮车泵道施工
  • 型号规格:泵道宽度2-6米
  • 道具材质:热沥青混凝土铺摊施工
  •                                                         泵道公园小轮车沥青泵道施工方案

    一、工程概况

          1.1 项目背景与场地定位

          小轮车沥青泵道项目正常选址于体育公园内,总占地面积约4000平方米,其中泵道赛道面积1800平方米,配套设施

    面积2200平方米。场地定位为集赛事举办、训练以及大众体验于一体的综合性泵道运动场地,可满足不同年龄段、不同

    水平运动爱好者的需求。

          赛道设计充分融合该城市特色,通过波浪形赛道与弧形弯墙的巧妙组合,展现小轮车与滑板运动的速度与技巧魅力。

    该施工方案也适用于滑板、小轮车和儿童平衡车等泵道项目。




    二、施工总体部署

          2.1 施工流程

    场地平整→地质改良→基础结构施工→赛道造型→面层处理→配套设施安装→验收调试,总工期60天,分三个阶段推进:

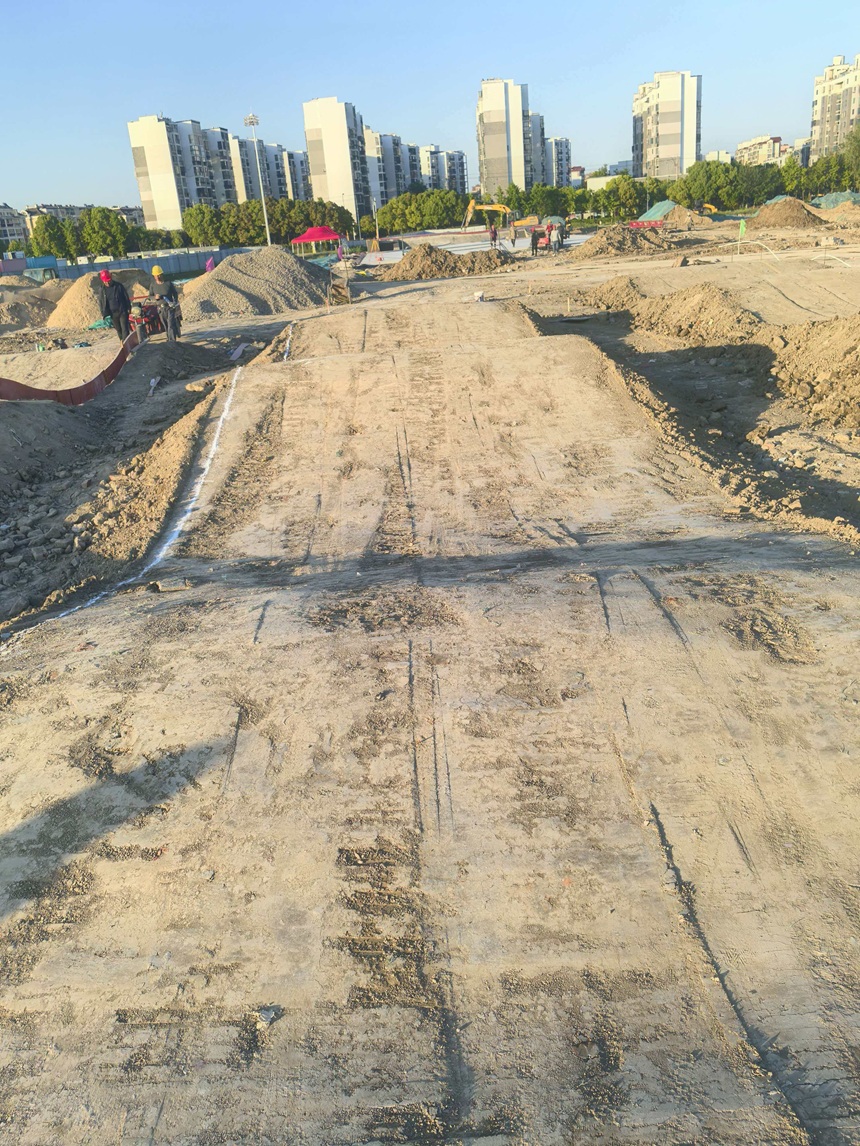

    •第一阶段(1 - 20天):场地清表、地质勘察、排水系统施工。完成场地内植被、杂物清理,进行详细的地质勘察,根

    据勘察结果制定地基处理方案,同时完成地下盲沟和地表排水沟的施工。

    •第二阶段(21- 40天):波浪赛道堆筑、弯道结构层施工。完成波浪赛道的土方堆筑和初步造型,支两侧模版以及弯道

    结构层的施工。

    •第三阶段(41 - 60天):面层铺设、电子设备安装、绿化及验收。完成赛道面层的铺设和处理,进行场地周边绿化施

    工,最后组织验收调试。

         2.2 机械配置

    设备名称型号规格数量(台)用途:

    装载机龙工50型 2土方转运、粗略造型

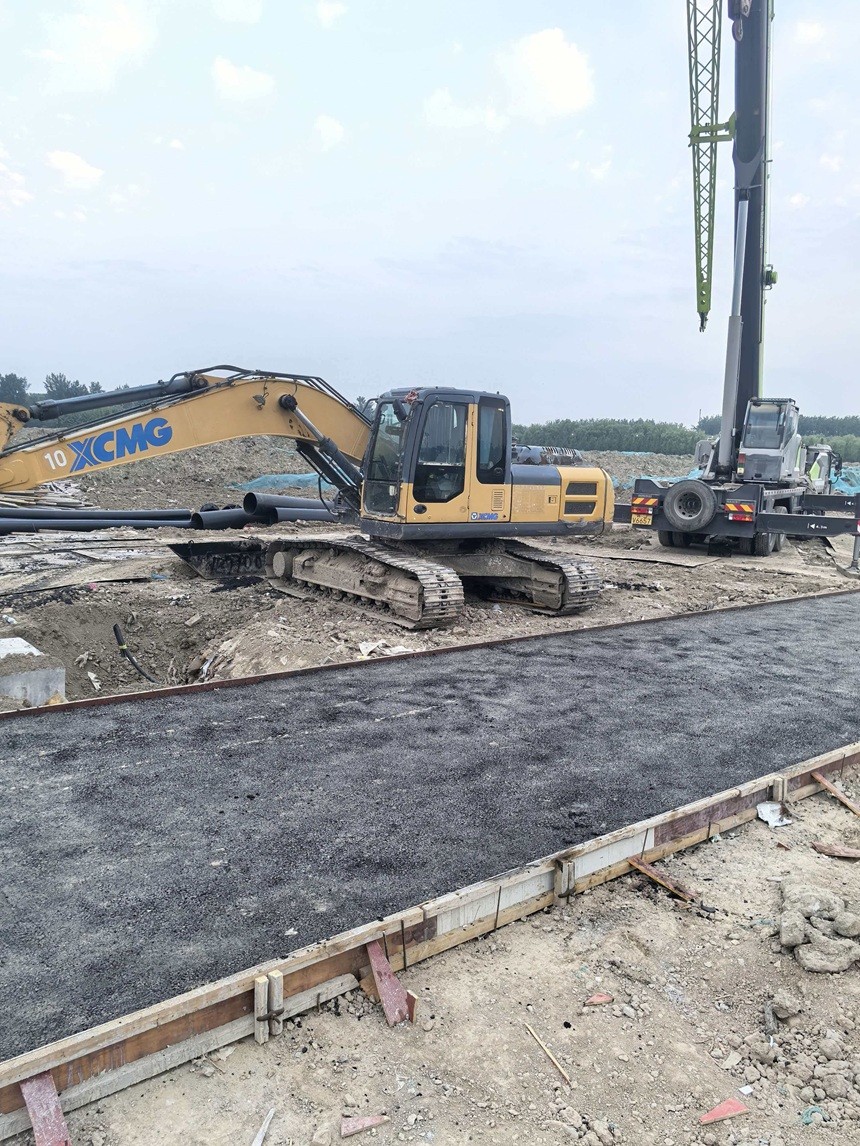

    200型履带式挖掘机  1台 障碍包堆筑、基坑开挖

    75型履带式挖掘机  1台 赛道精细造型

    3吨小型压路机  1台  波浪赛道及弯道

    平板夯机 5台 沥青面层铺设

          2.3 材料组织结构

    •主体结构材料:采用3:7灰土用于路基改良,C30钢筋混凝土用于基础,AC- 05C改性沥青混凝土用于面层。

    •材料运输:本地采购石灰、砂石等常规材料,红色黏土从城外定向运输,确保色泽与颗粒级配均匀。所有材料运输过程

    中做好防护措施,防止材料污染和损耗。




    三、关键施工工艺

          3.1 地基处理与排水系统

    3.1.1 地质改良

    •灰土换填:对地下水位以上0.5米土层采用3:7灰土换填,分层碾压,每层厚度20cm,压实度≥93%。灰土换填施工时,

    严格控制灰土的配合比,确保搅拌均匀,碾压过程中遵循先轻后重、先慢后快的原则,保证地基的承载能力和稳定性。

    •盲沟施工:沿赛道两侧及弯道底部设置Φ300mm盲沟,内填级配碎石,外包透水土工布,坡度1%,接入场地周边市

    政雨水管网。盲沟施工时,确保沟底平整,碎石填充密实,透水土工布搭接宽度不小于20cm,防止泥土进入盲沟堵塞

    排水通道。

    3.1.2 排水坡度设计

    •赛道表面:直线段横坡1%,弯道超高2% - 4%,确保雨水沿切线方向流向两侧排水沟。在赛道造型过程中,严格按照

    设计坡度进行施工,采用全站仪实时测量,确保坡度符合要求。

    •波浪赛道:顶部设置0.5%纵坡,坡面做弧形排水槽,防止雨水汇集形成冲刷。弧形排水槽采用人工精细修整,确保排

    水顺畅。

          3.2 赛道造型与碾压工艺

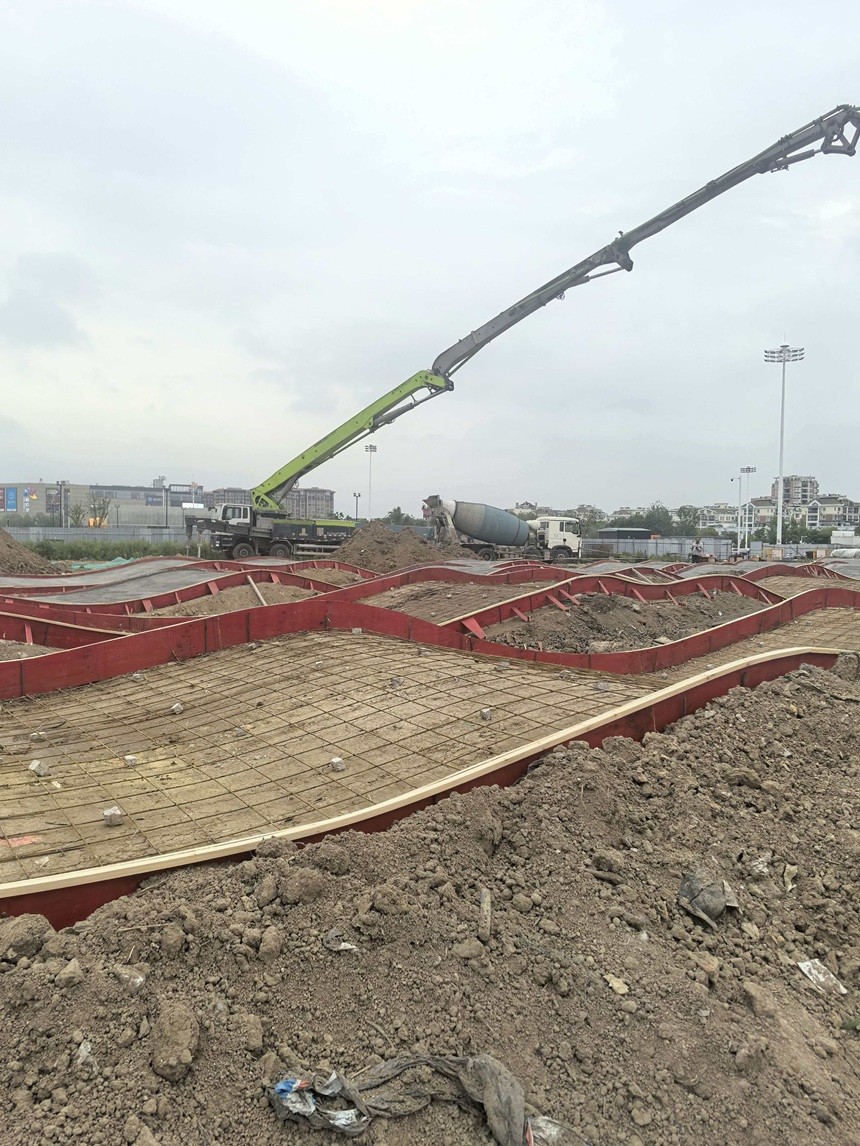

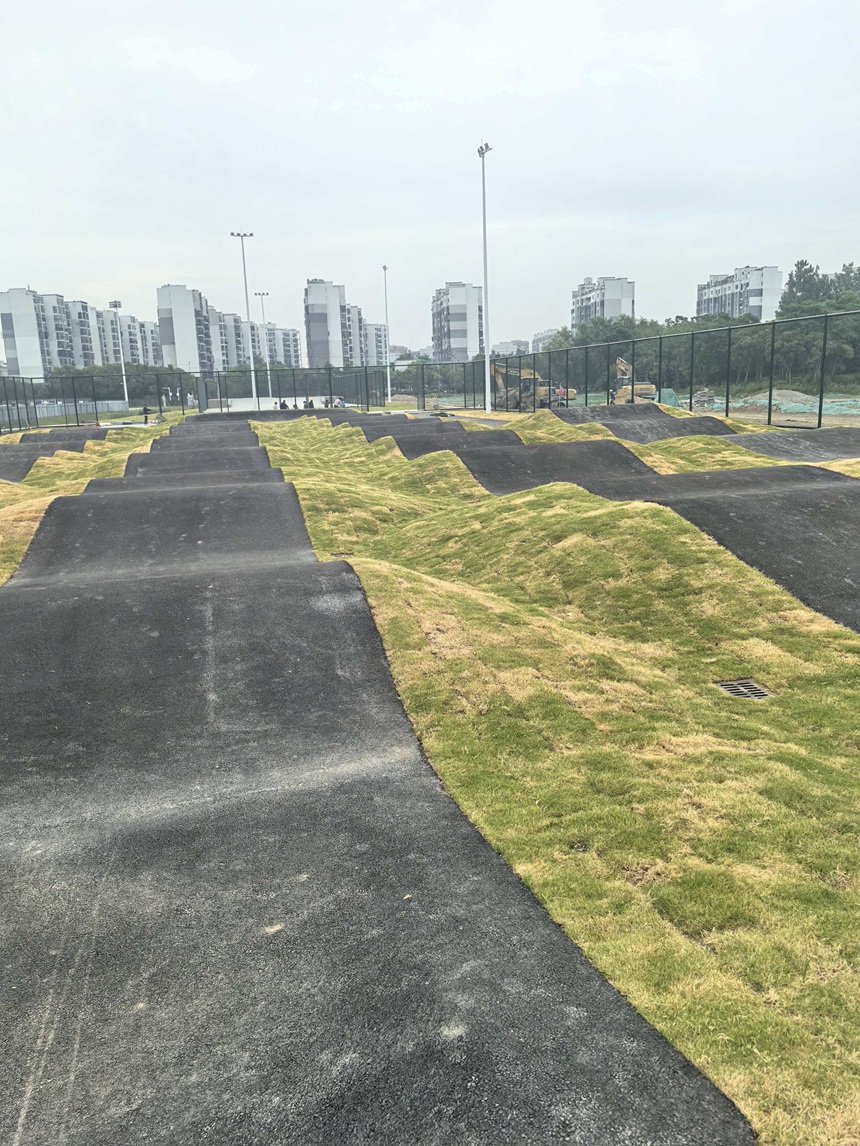

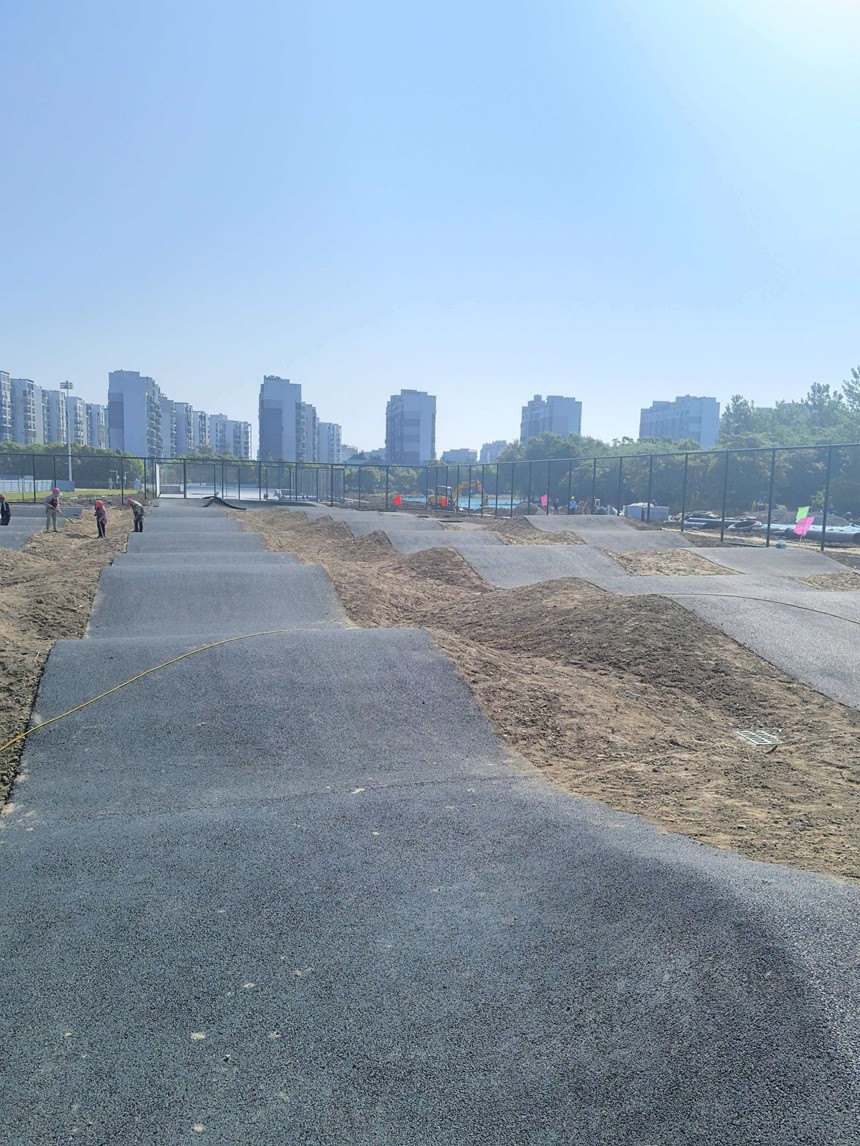

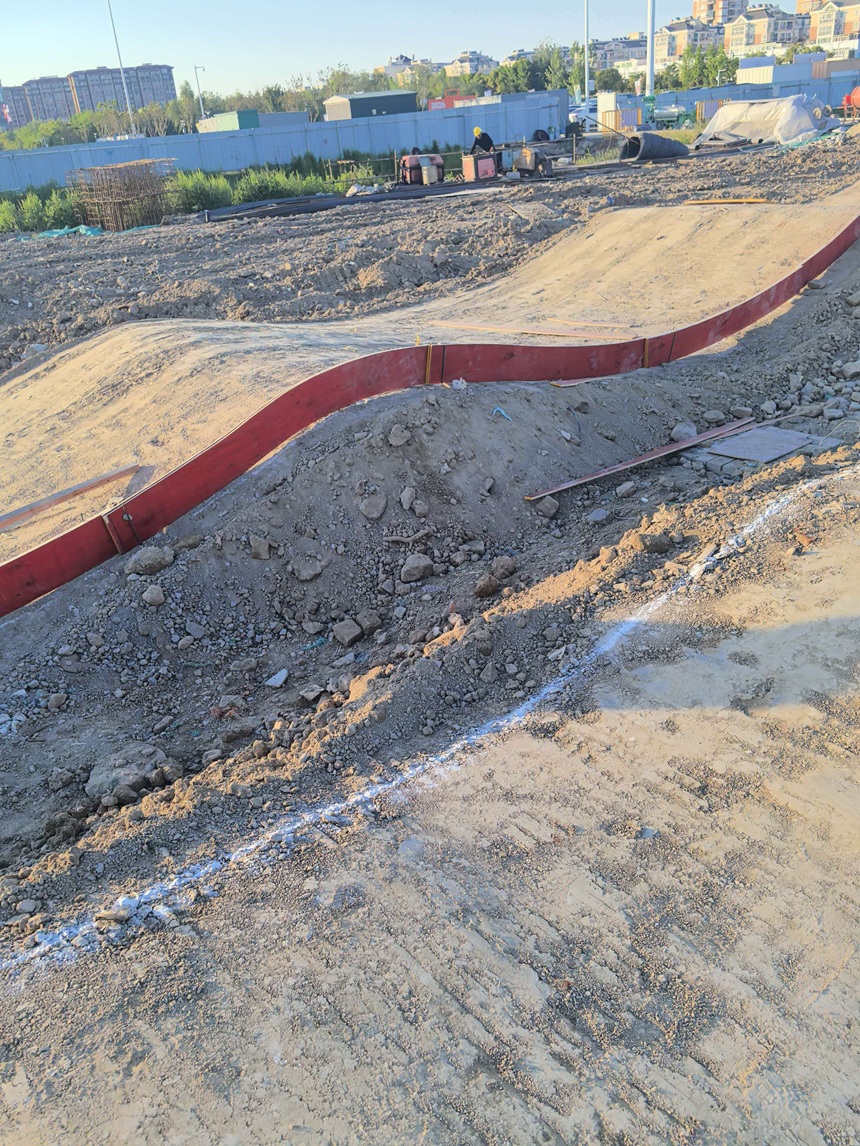

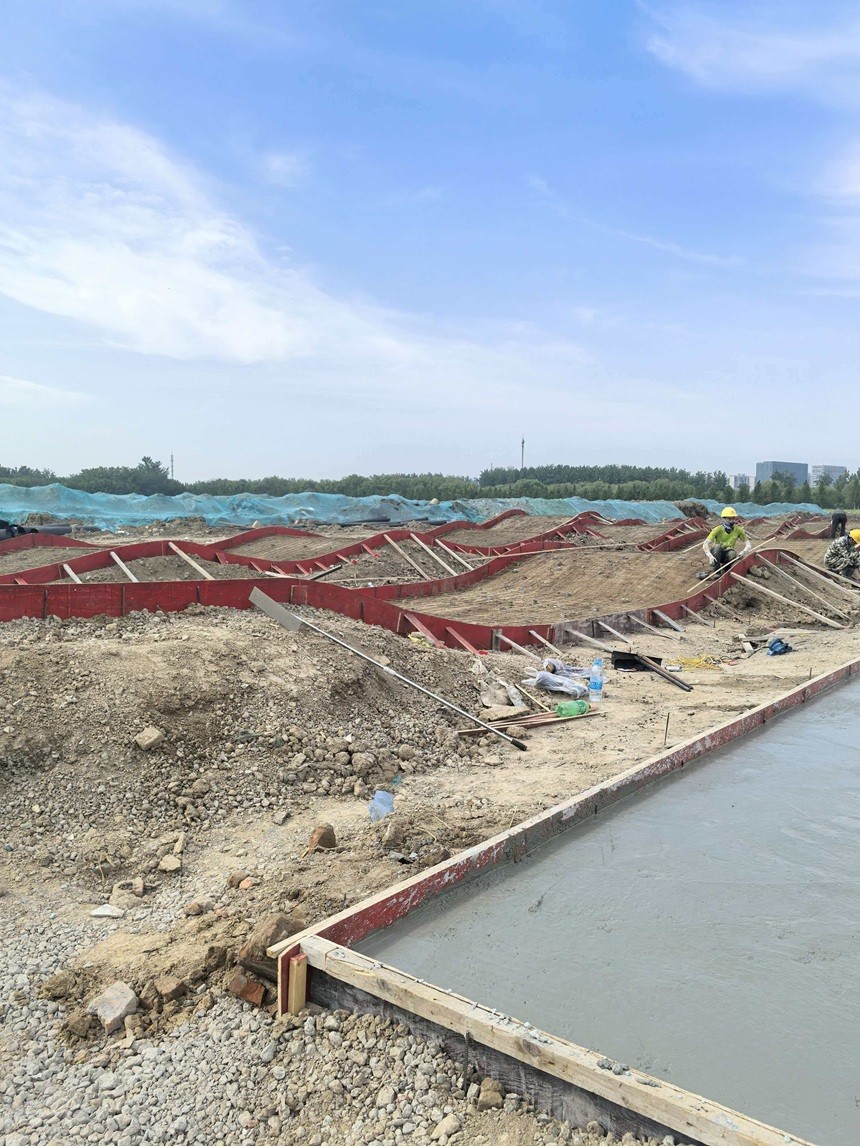

    3.2.1 波浪赛道堆筑

    •分层施工:采用“素土+ 灰土”组合结构,底层30cm厚灰土(压实度≥90%),上部素土分层堆筑(每层30cm),使

    用人工精细修整曲面。堆筑过程中,严格控制每层的厚度和压实度,确保赛道的稳定性。现场施工员需具备丰富的经验,

    能够精准地修整出符合设计要求的波浪曲面。

    •碾压控制:高度<2米的波浪赛道用采用“压路机碾压+ 人工夯实”结合的方式,轮迹重叠20 - 30cm,表面平整度误差

    ≤5cm。碾压过程中,根据土壤含水率调整碾压遍数,确保赛道的密实度和平整度。

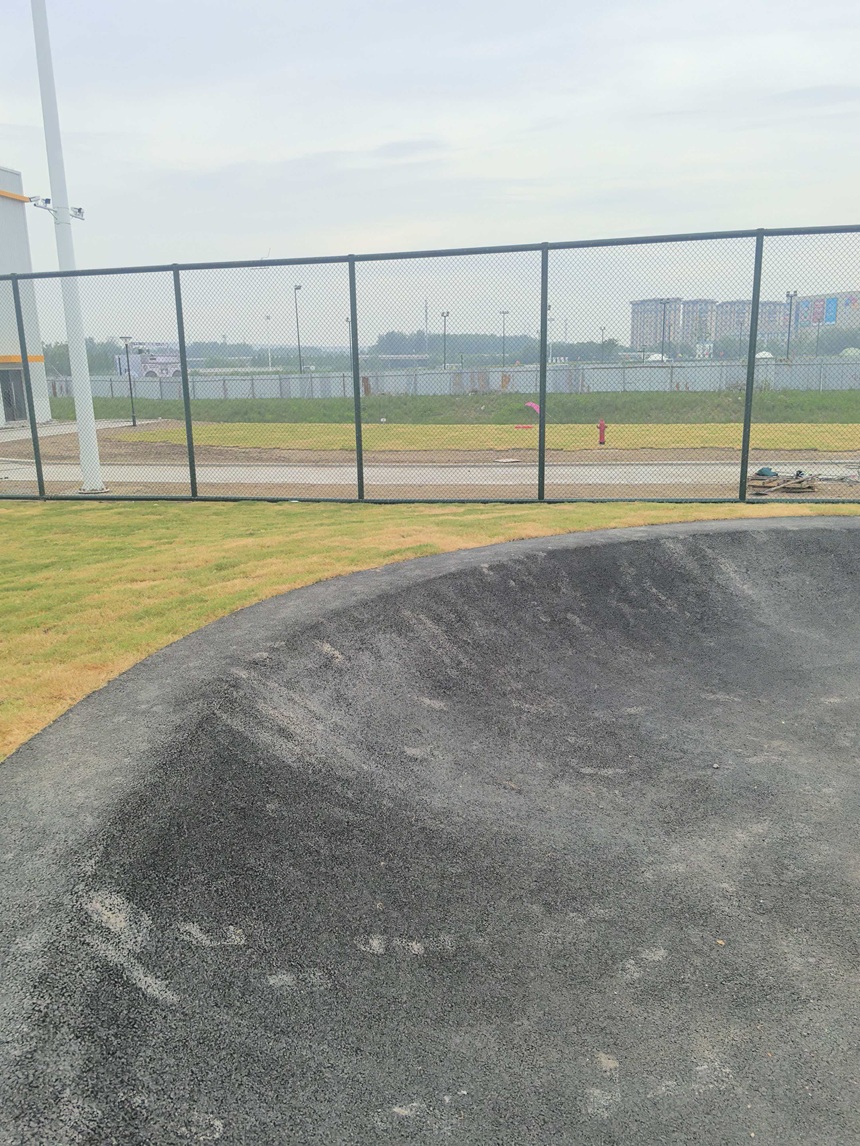

    3.2.2 弯道结构层施工

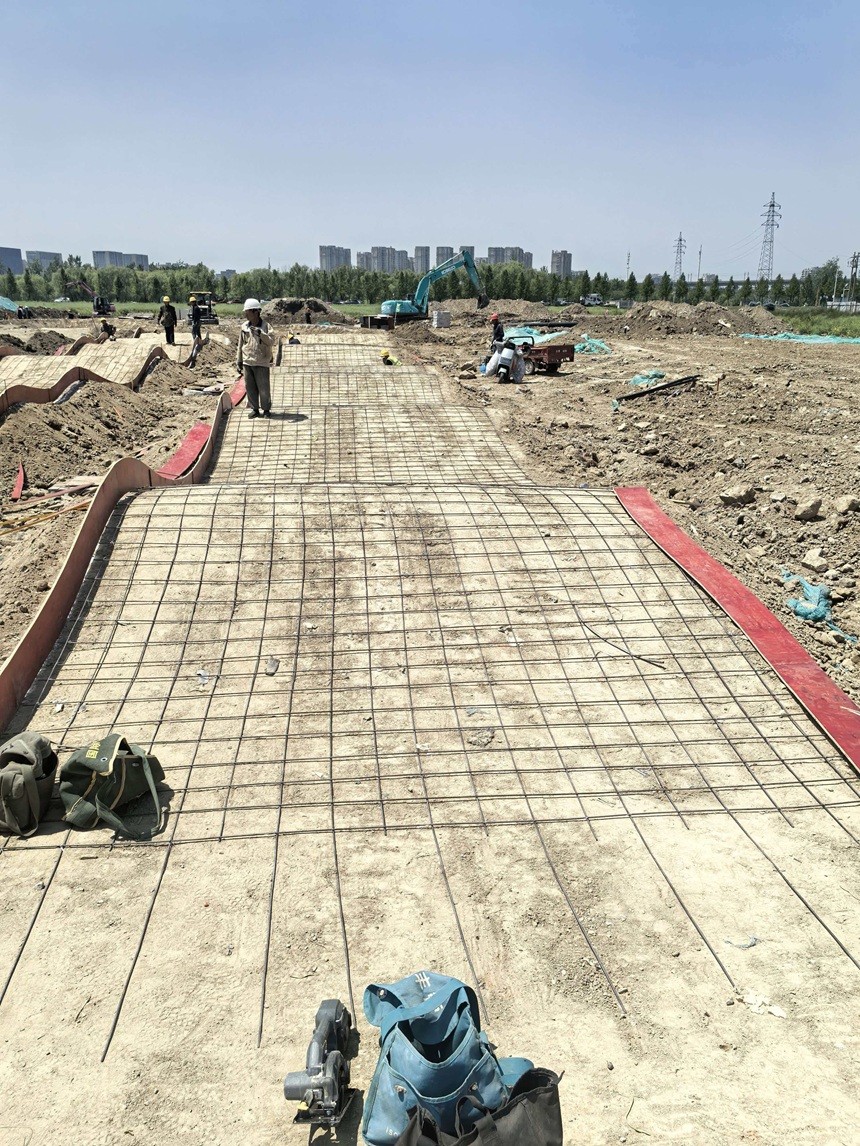

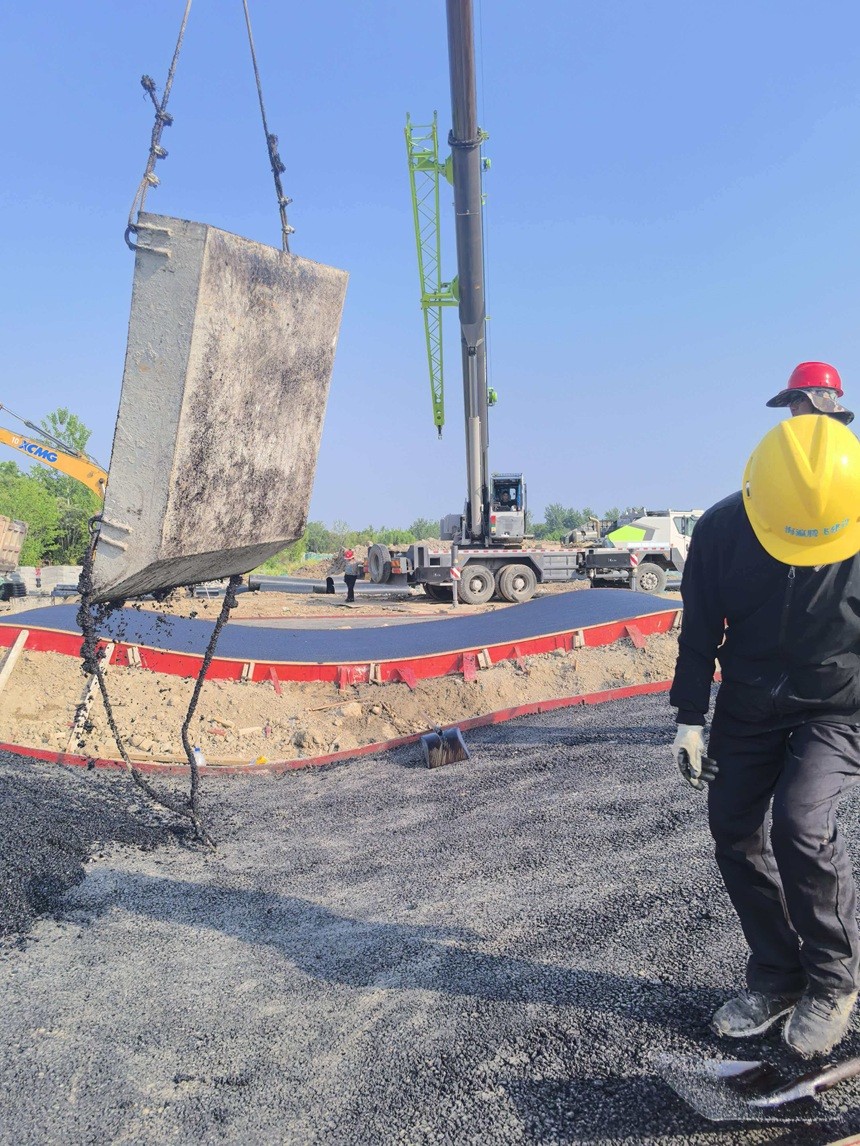

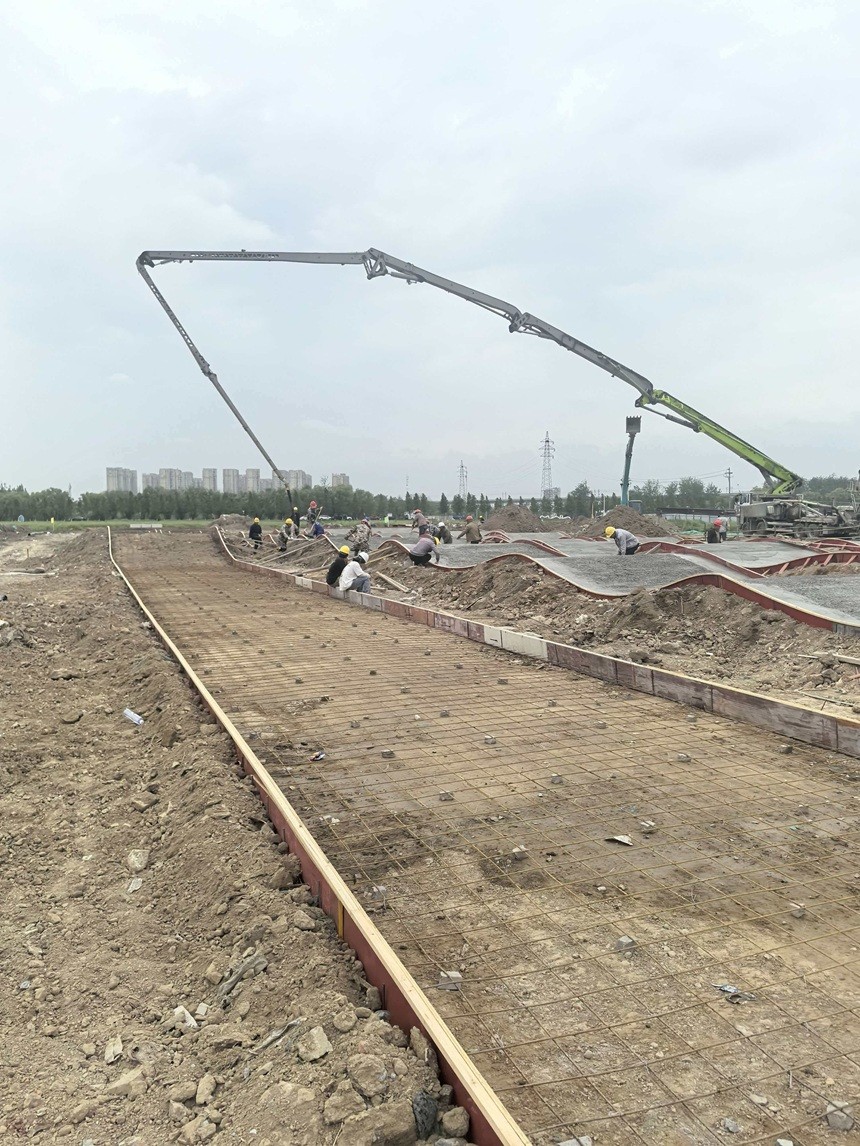

    •挡墙浇筑:内侧设60cm厚C25钢筋混凝土挡墙,高度随弯道坡度渐变,每隔10米设伸缩缝(填聚乙烯泡沫板)。挡墙钢

    筋绑扎严格按照设计要求进行,混凝土浇筑过程中做好振捣和养护工作,伸缩缝设置位置准确,填充材料饱满。

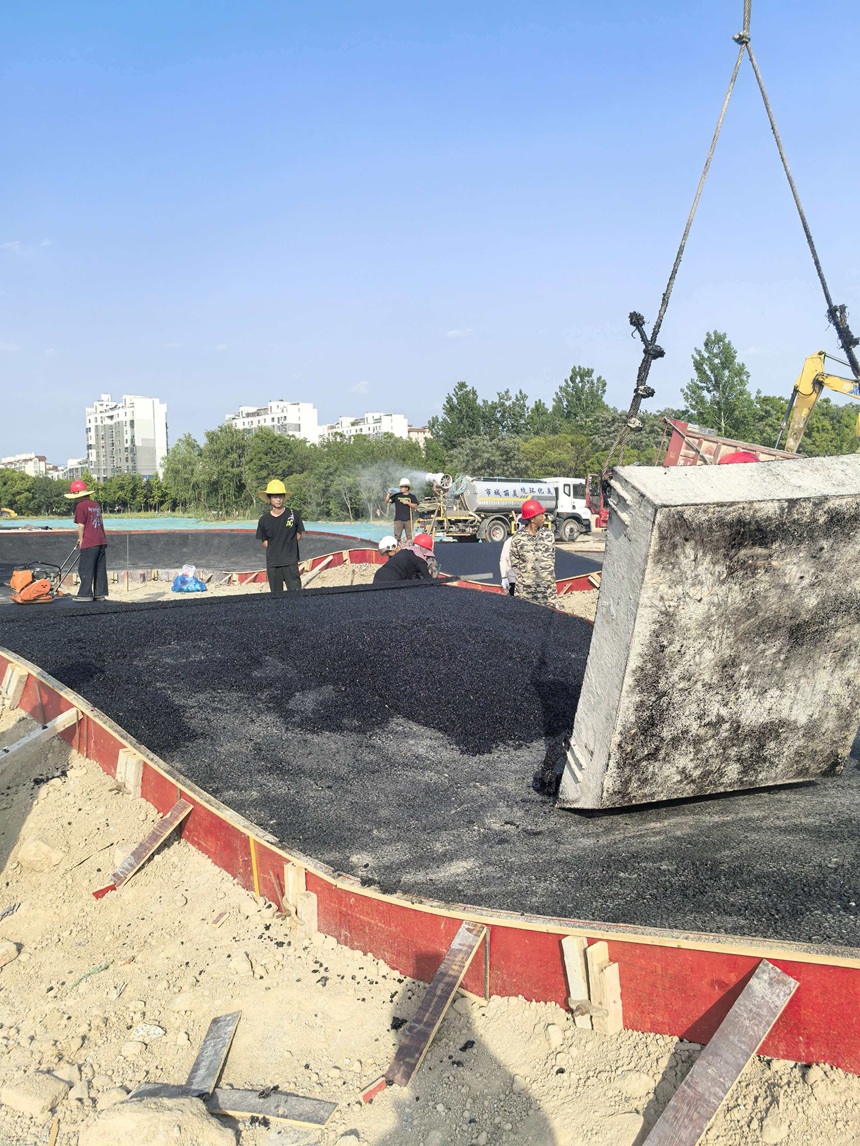

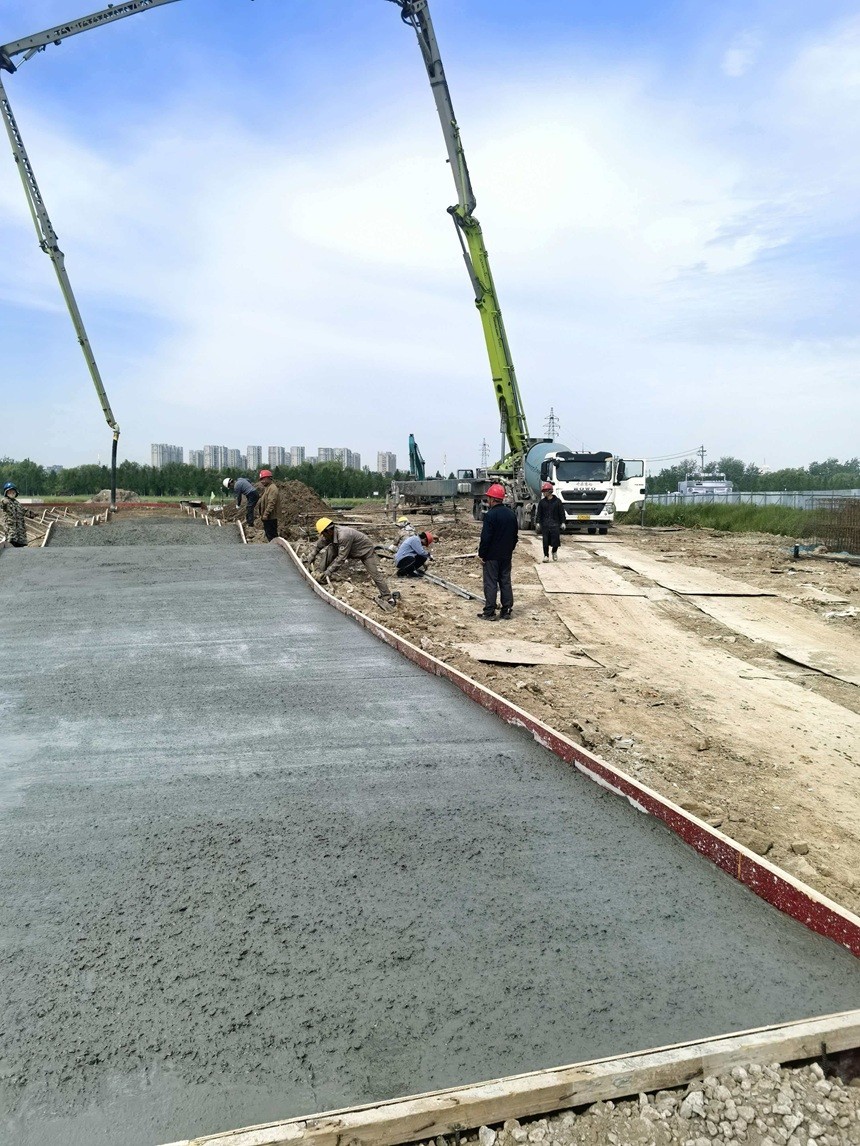

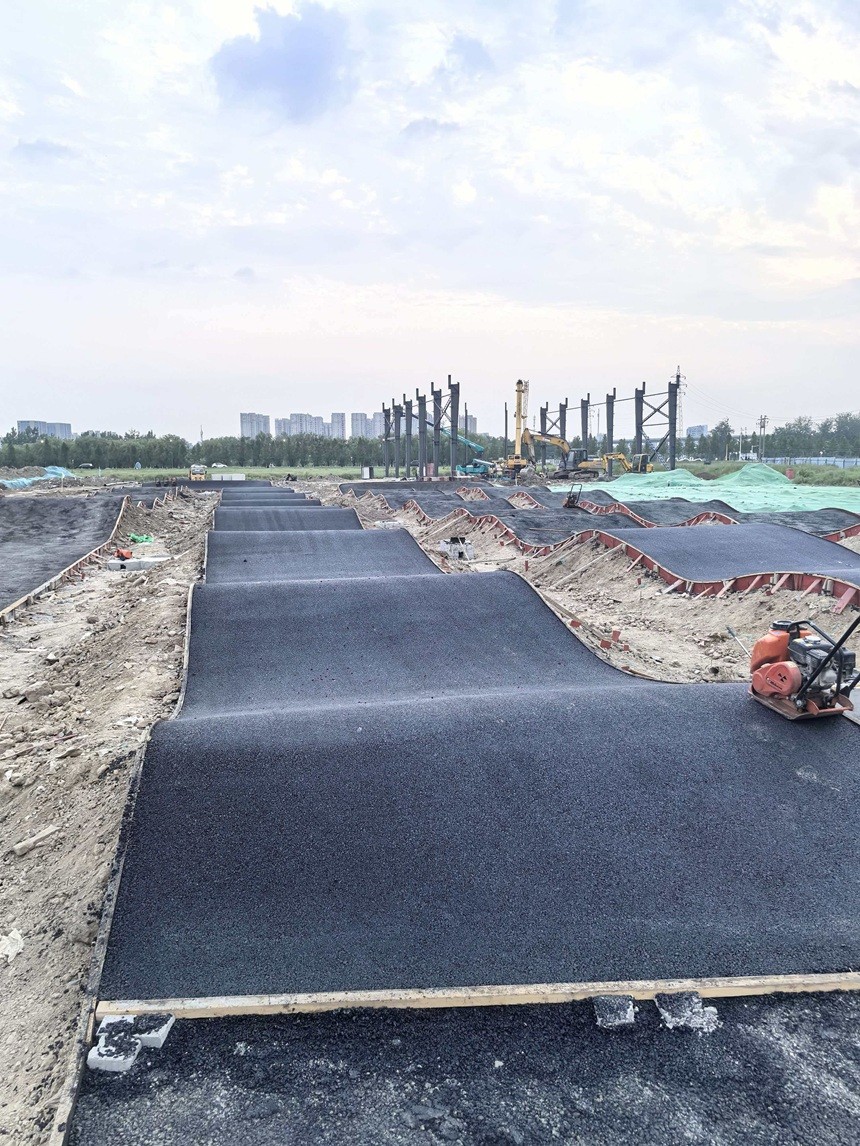

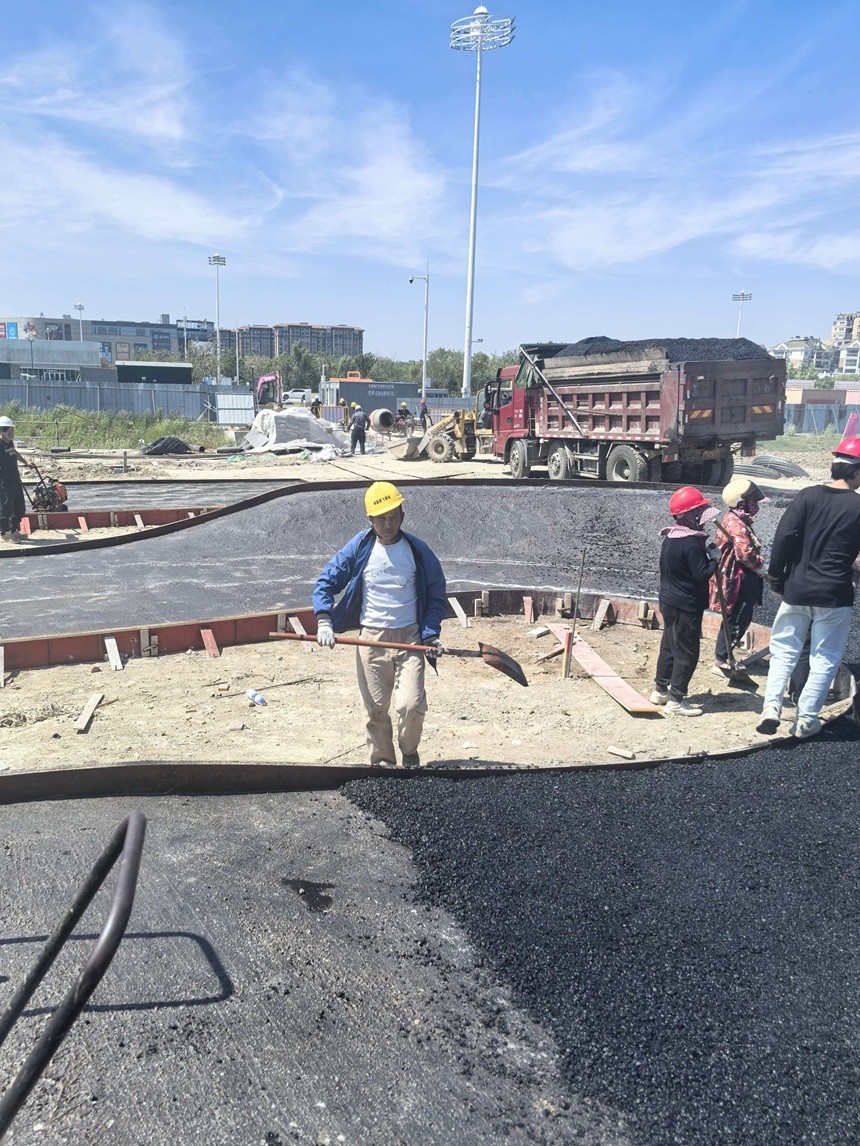

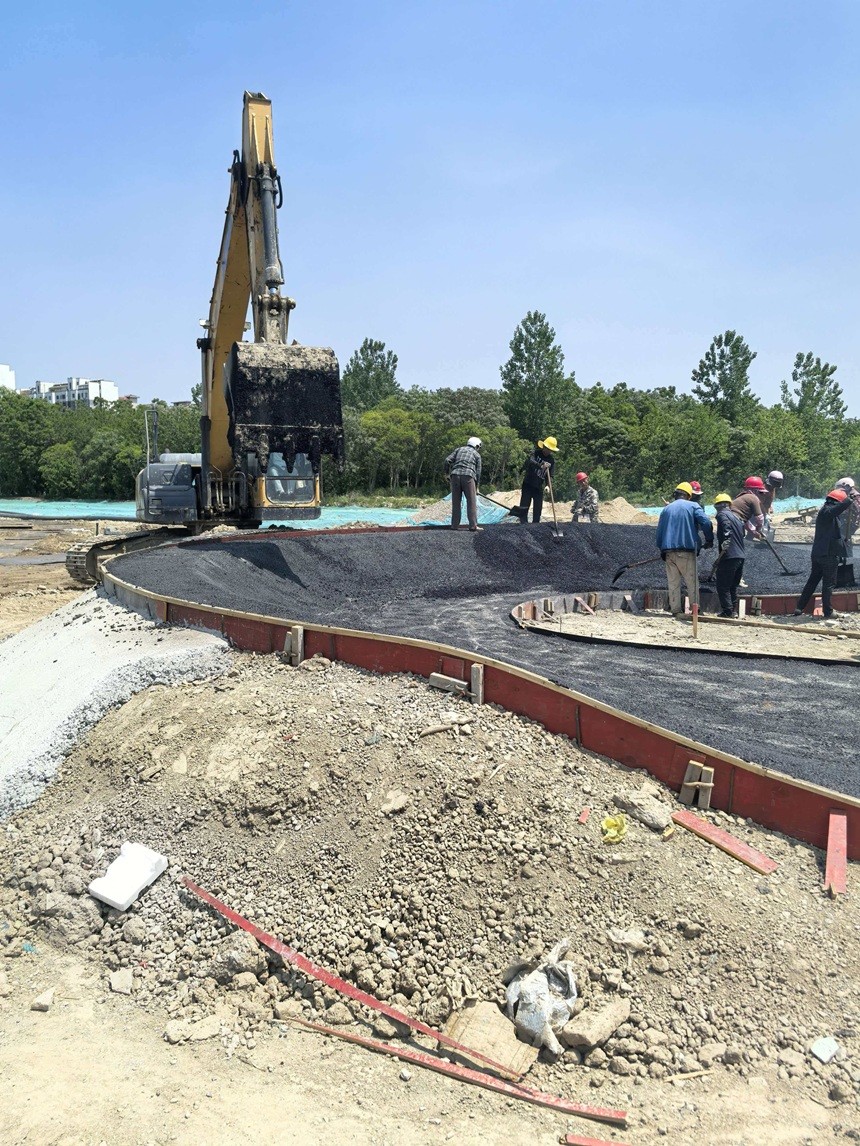

    •沥青面层:分两层铺设,底层AC -10(厚度10cm),面层AC - 05(厚度5cm),采用SBS改性沥青。沥青摊铺前,对

    基层进行清理和洒布粘层油,摊铺过程中控制好摊铺温度和速度,碾压遵循紧跟、慢压、高频、低幅的原则,确保沥清

    面层的质量。




    四、材料选择与质量控制

          4.1 材料性能指标

    材料名称关键参数要求检测标准

    红色黏土液限≤30%,塑性指数15 - 20,有机质含量<5%GB/T50123 - 2019

    沥青混凝土马歇尔流值 2 -4mm,空隙率3% - 5%JTGF40 - 2004

          4.2 质量验收标准

    •结构层:地基承载力≥180kPa,灰土压实度≥90%。

    •赛道造型:波浪赛道坡面曲线顺滑无突变,弯道曲面过渡自然。对造型进行直观检查和评估。

          4.3 过程控制措施

    •测量监控:每5米设一个控制点,偏差超5cm立即返工。建立完善的测量监控体系,安排专业测量人员进行测量和数

    据记录,确保赛道造型符合设计要求。

    •隐蔽工程验收:地基处理、钢筋绑扎等关键工序需经监理、设计及技术代表联合验收签字。隐蔽工程施工完成后,及

    时组织

    相关单位进行验收,验收合格后方可进行下一道工序施工。




    五、安全与环保施工

          5.1 安全防护体系

    •机械操作:压路机、挖掘机等设备配备倒车影像,赛道内设置机械行走专用通道。机械操作人员必须持证上岗,

    严格按照操作规程进行操作,定期对设备进行维护和保养,确保设备的安全运行。

    •应急管理:急救箱等应急物资,雨季储备3天排水能力。定期组织应急演练,提高施工人员的应急处置能力。

          5.2 环保措施

    •扬尘控制:施工区域周边设2米高围挡,出入口安装车辆冲洗平台,土方堆苫盖防尘网。施工现场定期进行洒水

    降尘,对易产生扬尘的作业环节采取封闭或遮盖措施。

    •噪声管理:破碎机、摊铺机等设备夜间(22:00 - 6:00)停止作业,噪声排放≤70dB(昼间)。合理安排施工时

    间,避免在居民休息时段进行高噪声作业,对产生噪声的设备采取降噪措施。

    •水土保持:场地周边设排水沟与沉淀池(三级),施工废水经处理后回用,不外排。在施工过程中,采取措施防

    止水土流失,对裸露的土壤及时进行覆盖或种植植被。




    六、验收与调试

          6.1 验收流程

    •分项验收:对地基处理、基础结构、赛道造型、面层质量等12个分项工程进行逐一验收,确保每个分项工程质量

    符合要求。

    •功能性测试:模拟降雨(100mm/h)测试排水能力,赛道通过性测试等,检查场地的各项功能是否正常。

          6.2 交付标准

    •竣工资料:含设计变更、隐蔽验收记录、材料检测报告等28项资料,装订成册归档。竣工资料是工程建设的重

    要档案,必须真实、完整、准确,为后续的运营、维护和管理提供依据。

    •操作培训:对管理人员进行赛道养护等专项培训,提供《场地运维手册》。培训内容包括设备操作、场地维护、

    安全管理等方面,确保管理人员能够熟练掌握场地的运营和维护技能。

    •质保服务:提供为期1年的质保服务,在质保期内,对因施工质量问题导致的损坏进行免费维修和处理。建立完

    善的售后服务体系,及时响应客户的需求,确保场地的正常使用。




    相关推荐

    •泵道场地设计施工方(案)

    •泵道坡道施工方(案)设计

    •小泵道滑板道路施工方(案)

    •户外泵道施工方(案)

    •轮滑泵道施工方(案)及流程

    •骑行泵道施工方案

    •泵道运动施工方案

    •泵道建设工程施工方案

    •轮滑泵道施工方(案)





    上一篇:没有了!

    下一篇:混凝土泵道施工方案与实施指南
