联系我们
盐城天人极限运动场地建设有限公司
客户服务热线:13218620000
微信号:13218620000(手机同号)
座机号:0515-83084444
手机号:17087719999
QQ 号:53430398
公司网址:Www.yctrjx.Com
微信公众号:天人极限运动场
地址:江苏省盐城市建湖县上冈产业园
极限运动滑板场滑板公园施工方案 一
作者:    浏览次数:21   发表时间:2025-11-18 13:44:04

极限运动滑板场滑板公园施工方案

一、项目定位与场地规划


1.1 场地类型定位

本项目定位为综合型专业滑板场地,融合街式技巧区与碗池竞技区,满足从初学者到专业选手的全场景使用需求。场地设计

兼顾日常教学培训、休闲娱乐及省级赛事承办功能,严格遵循2025年《体育场所开放条件与技术要求—轮滑场所》中关于滑

板场地的专项标准。


1.2 功能分区规划

核心运动区(总面积2220㎡)

•街式区域(950㎡):设置台阶组(2-4级)、扶手道具(直径60mm)、抛台(高度0.6-1.5m)等城市街景模拟元素,障碍

物间距≥2.0m,形成流畅的动作连接动线。配置5组不同高度的金字塔结构(底边2m×2m至4m×4m),以及3组斜面道具

(高度0.5-1.2m),满足基础豚跳、滑行碾磨到高阶空中动作的训练需求。

•碗池区域(1250㎡):采用深度梯度设计(0.9m过渡至1.8m),弧面曲率半径1.5-2.5m,池壁倾斜角度75°-85°。设置标准

碗池(直径12m)与迷你碗池(直径8m)组合,碗池底部采用椭圆形设计,长轴15m、短轴10m,满足不同难度的空中动作需求。

配套服务区(350㎡)

•选手休息区(120㎡):配置防滑座椅、带锁储物柜(30个)及直饮水设施,墙面设置滑板文化展示区,展示滑板运动发展史及

本地滑手成就。

•观众看台(150㎡):设置阶梯式观赛席位(200个),视线高度≥1.2m,前排设置防护栏杆(高度1.1m),后排配备遮阳棚

(投影面积80㎡)。

•管理用房(80㎡):包含设备间(30㎡)、急救室(25㎡)及办公区域(25㎡),急救室配备AED设备、急救箱及担架,办公

区域设置监控系统(覆盖全场24个摄像头)。


二、设计技术参数


2.1 地面系统参数

混凝土基础层

•强度等级:C30商品混凝土,抗折强度≥4.5MPa

•厚度:垫层150mm,面层为钢筋混凝土。

•平整度:3m靠尺测量误差≤3mm/2m

•排水系统:整体坡度 1.5%,设置环形排水沟(宽300mm×深200mm),沟内采用铸铁格栅盖板(承重≥5kN),排水接入市政管

网前设置三级沉淀池(尺寸2m×1m×1.5m)

功能面层

采用整体现浇混凝土,表面做固化处理,增强耐磨性。


2.2 道具结构参数

斜面道具

•高度范围:0.5-1.2m,坡面长度为高度的3倍(1:3坡度),坡面平整度误差≤2mm/2m

•连接处理:平面与斜面圆弧过渡(半径50mm),接缝高差≤2mm,采用专用圆弧模具成型

•防护设计:高度超过90CM的安装1M高安全护栏。

弧面道具

•弧面精度:弧线偏差≤5mm/3m,接缝错边量≤1mm

扶手系统

•材质:304不锈钢管,直径60mm,壁厚3mm,表面抛光处理(光洁度Ra1.6)

•固定支点:间距≤800mm,采用膨胀螺栓(M12×150mm)植入混凝土基础,植入深度≥100mm

•连接方式:采用氩弧焊满焊,焊口打磨光滑,无毛刺,转角处采用半径150mm圆弧过渡


三、施工组织设计


3.1 施工流程规划

第一阶段:场地准备(20天)

•场地平整:清除地表植被及障碍物,采用压路机碾压地基,压实度≥93%

•测量放线:使用全站仪或者RTK定位,设置控制桩(间隔10m),放出各功能区边界线及道具轮廓线

•地下管线施工:开挖排水沟(深度500mm),敷设Φ200mm HDPE排水管,安装雨水口(15个)


第二阶段:主体结构施工(45天)

•碗池模板工程:采用18mm厚多层板+50mm×100mm木方背楞,弧形部分采用定制钢模板

•混凝土浇筑:分区域浇筑,碗池区域采用泵送混凝土(坍落度180±20mm),使用插入式振捣器(Φ50mm)振捣,表面

采用提浆机收光

•道具钢结构加工:工厂预制各类型钢道具,现场焊接组装,焊接完成后进行除锈处理(Sa2.5级),涂刷环氧富锌底漆

(干膜厚度80μm)

第三阶段:功能面层施工(30天)

表面处理:混凝土表面做固化地坪、打磨、抛光。

•涂装工程:钢结构道具涂刷聚氨酯面漆(颜色按设计要求,干膜厚度60μm),地面分区采用彩色划线漆(宽度150mm)

标识功能边界


第四阶段:配套设施安装(15天)

•休息区设施:安装座椅、储物柜及饮水设备,连接上下水管道,调试直饮水系统(水质达到GB 5749标准)

•电气系统:敷设电缆(YJV-0.6/1kV-4×16mm²),安装照明灯具(400W金卤灯20盏,照度≥300lux),调试监控及广播系统

•绿化工程:场地周边种植乔木(香樟8棵,胸径15cm)及灌木(杜鹃30㎡),设置绿化带(宽度1.5m)隔离运动区与周边道路


3.2 施工进度计划

施工阶段起止时间关键节点工作责任人

场地准备第1-20天

场地平整、测量放线、管线施工、人工素土塑形



主体结构施工第21-65天

碗池模板、混凝土垫层浇筑、钢筋绑扎、钢结构加工



功能面层施工第66-95天

面层混凝土浇筑(抗裂混凝土)面层固化处理、涂装



配套设施安装第96-110天

休息区设施、电气系统、绿化



验收与交付第111-120天

分项验收、整改、竣工验收

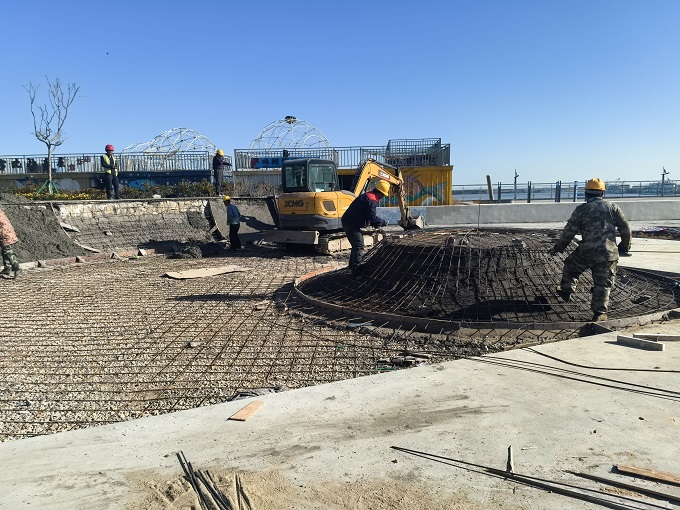

滑板公园施工现场

上一篇:没有了!

下一篇:极限运动滑板场滑板公园施工方案 二
